【项目一线】技术难度大、作业内容多、作业周期长都没有难倒我们-崖城13-1至香港天然气管线成功复产

导读:为实现项目预定复产目标,德润青华饱和潜水作业系统和队伍已在海上连续作业90多个日夜而没有产生持续待机生命支持监督统筹安排人员,使用最少的潜水员保证了长达3个多月的作业,大大地保证了甲方的利益和项目的有序进行...

前言

2013年10月8号,发现崖城13-1平台往香港的管线压力异常,管线压力持续下降,经潜水员与ROV调查,发现在该管线的KP500位置的阀组的2寸球阀出现泄漏,北侧阀组保护罩侧翻及管线悬跨问题,甲方于当年完成紧急抢修,并临时使用10寸旁通进行生产。

业主公司经研究论证,定于2016年对该海管和阀组进行停产维修。鉴于该项目涉及内容包括两个阀组移除,回收旧海管和铺设新海管,安装两个新阀组,海管封堵球封堵和解锁回收高精度膨胀弯测量和高难度膨胀弯安装,阀组内部封堵球回收,膨胀弯干燥惰化,阀组保护罩安装等一系列高难度,高复杂度,高风险度的水下作业,业主公司将改项目评定为海油高风险管控项目。德润青华公司有幸承担此项目的水下作业(作业区域水深90米以上)。

重要事件节点

2016年3月2日19:00潜水员完成回收钻刀开孔机内,标志着我已完成国内首次带压开孔;

2016年3月4日06:50,潜水员完成封堵球的下放,标志已完成国内首次海管智能封堵作业;

2016年4月21日21:00,潜水员完成香港侧阀组的安装,标志着我成功完成重大吊装类水下作业;

2016年5月1421:30,潜水员完成膨胀弯钢圈密封试压,标志着我顺利完成国内最高难度的膨胀弯的安装

2016年5月15日21:30,潜水员完成崖城新阀组主阀的打开,标志着停产70的崖城至香港28寸天然气管线重新投入生产.

陆地培训

2016年2月10日正当大多数人还在与家人团聚享受着新春快乐时我司项目组人员已在甲方场地着手崖城13-1前期培训工作。从廊坊永春的28寸国产卡子到业主的带压开孔设备,从海泰斯坡口机到业主的封堵球等一系列培训和讲解,我方人员全程参与,积极穿梭于深圳救助局码头和场地之间,风雨无阻,日夜兼程,自始至终做到潜水员在场地待命以备业主有任何水下作业操作的培训。另外潜水员无畏语言上的沟通障碍,主动把改造的记录和操作改进步骤反馈到工程师处,统一提问外方技术人员,工程师及时完成所有技术要点的记录和文件存档。我方饱和人员动摸索带压开孔等一系列设备的操作要点和工作原理,站在潜水方的角度反馈诸多水下作业步骤技巧及时反馈甲方统一处理和改进等,极大提高了后续的海上作业效率规避作业风险。工程师根据各方的意见和建议制定的一系列详细的水下作业方案,确保了后续倒班潜水员在信息无缝衔接,从而大大地确保了后续长达3个多月无间断水下作业。

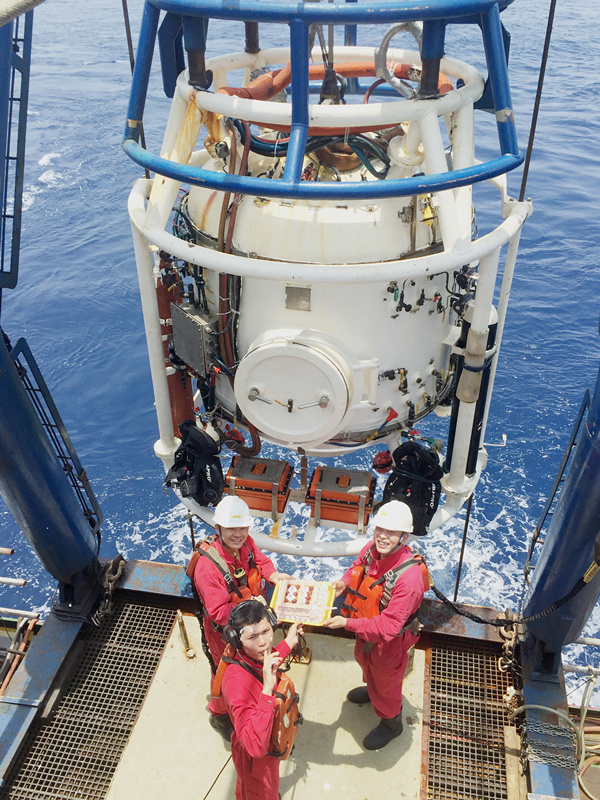

海上带压开孔海管封堵:

2016年2月28日,随着带压开孔A入水,拉开了国内首次高压,高水深,大尺寸带压开孔的帷幕。我方潜水员仅使用3钟,潜水员耗时24小时就完成机械三通安装到海管而在紧接下来的几天内,顺利并高效完成机械三通试压, 28寸钻孔封堵机安装和封堵球激活等一系列高难度水下作业。整个作业流程花12钟水,潜水员耗时100小时,较甲方作业计划提前完成,从为后续的基坑处理和阀组安装留下充足的时间,也为提前恢复香港地区天然气能源供给垫定无比夯实的基础

带压开孔作业期间,我方遇到各式各样的难题,比如开孔机压力测试期间需要一直连接脐带缆至水下结构而且100多米的脐带缆无法设置弱连接,这对潜水方提出了非常苛刻移船使用吊机条件任何一次没有经过缜密思考的移船要求都会对水下作业带来重大风险。但是凭借着潜水监督多年潜水经验超强的判断能力每次移船位保证了脐带缆充足的水下余量,每次的吊机使用都保证吊钩能恰到好处地避让,没有发生过任何撕扯脐带缆等问题,从而保证带压开孔作业的顺利进行高效结束。而且方潜水员甚至仅仅使用3小时就完成28寸带压钻孔,并在没有液压辅助工具的前提下两名潜水员连续1.8个小时不间歇退刀开孔机内充分体现项目组对带压开孔技术的掌控能力。

2016年3月4日,封堵球的成功激活标志着我司饱和潜水已全面掌握带压开孔机整套水下安装和操作流程,也标志着我司取得国内首次带压开孔的全面胜利



新阀组撬下放和就位

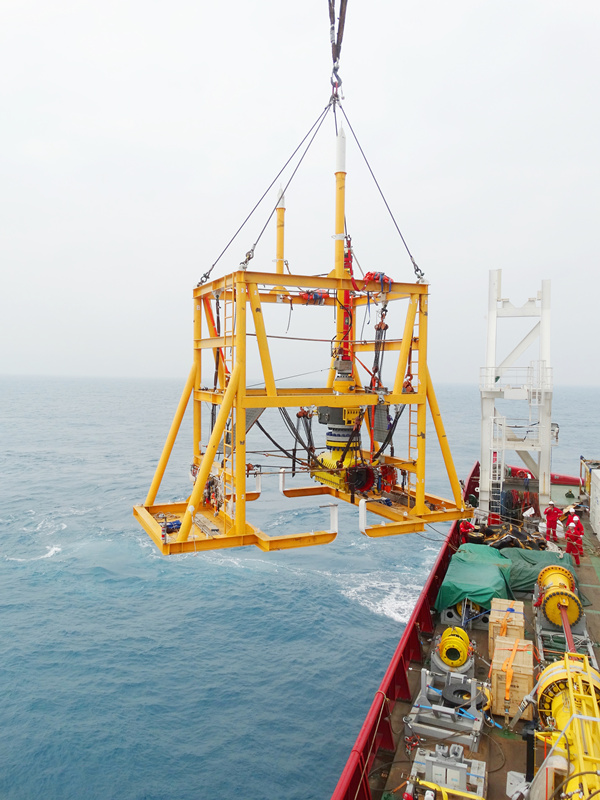

    随着带压开孔的顺利完成,紧接着我方项目组需要完成两个重大吊装类阀组的下放安装。

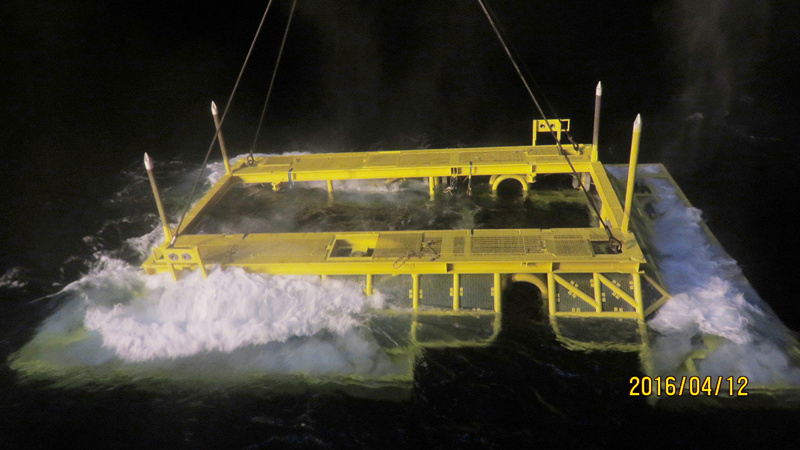

 2016年4月21日, 随着重达80T的香港侧阀组在漆黑中缓缓吊起的那刻我方项目组也已万事具备,潜水监督第一时间做好下水的所有准备。阀组撬的下放到最终密封钢圈压力测试,我方仅使用2.5,潜水员耗时62小时。我潜水员在如此短的时间完成如此庞大载上百吨的阀组下放和安装,也再次证明我方项目组对项目的总能力对重大吊装作业的优秀风险防控

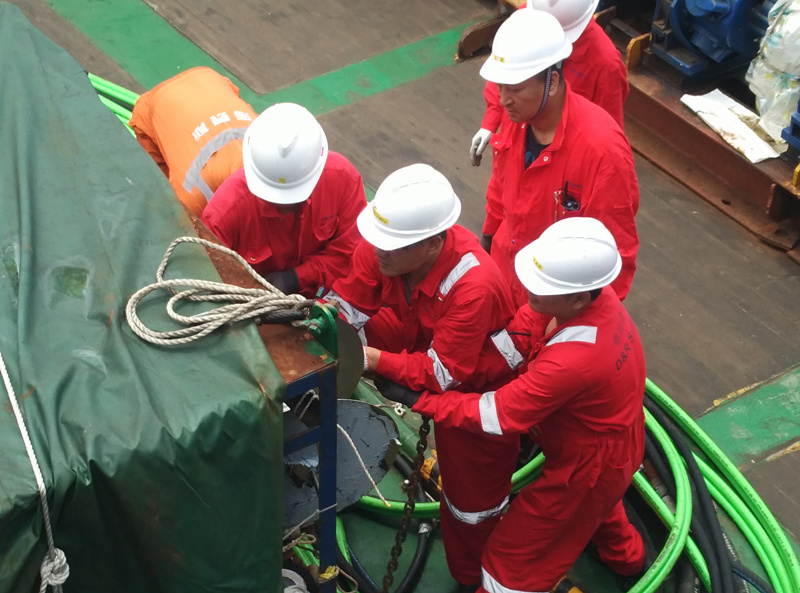

在阀组撬对接海管过程我方遇到诸多难题,比如水下连接使用液压脐带甲方为了防止海水进入到管线内甲板下放的脐带缆内部充满了液压油以至于水下潜水员无法连接至阀组的液压的操控面板上。经过潜水监督的分析和判断需要潜水员阀组液压缸面板上的接头全部分解后连接至水面脐带缆,连接完成后再次组装到面板上每一个接头上的密封配件潜水员都仔细清洗重新组装而且没有发生因缺少任何一个配件而导致密封失效的情况。潜水员的专业能力基本功在这里显得尤为重要,哪怕细小到一个密封圈,潜水员都是认真专注绝不马虎,坚决减少水下无效的重复作业,从而大大保证了水下作业效率

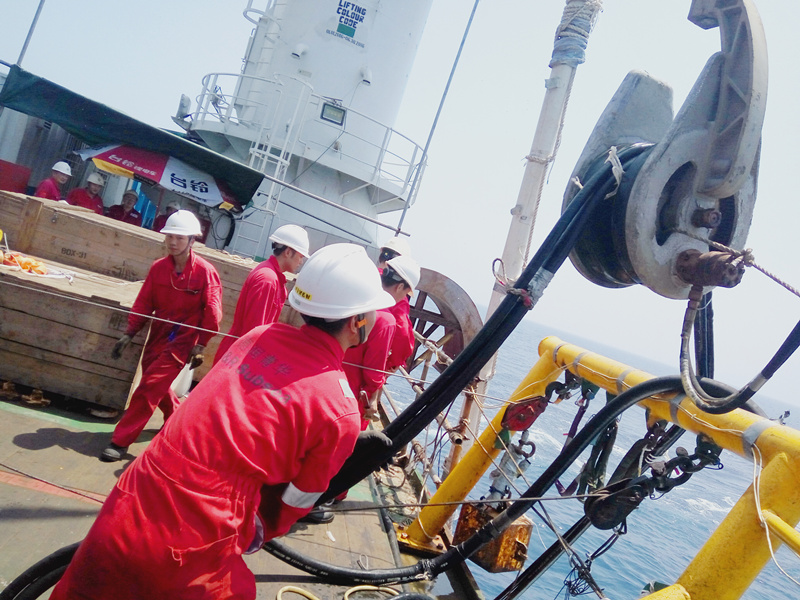

其次,接下来的阀组撬位调整根据潜水监督的指令,两名潜水员默契配合完成一系列复杂的三维方向上的调整液压开关阀门的操作另外,潜水监督充分利用三人钟的优势,把钟外的两名潜水员安排得恰到好处,发挥各自优势促进项目进度。优秀的潜水员搭配经验丰富的潜水监督才促成项目高效开展!

 最后进行阀组撬与海管法兰对接,在没有特制密封钢圈下放的前提下,仅耗时约10分钟就把阀组对接过程中至关重要的密封钢圈安装到位,整个过程一气呵成,没有重复利用浮袋和配重调整法兰位置,大大节省宝贵的水下作业时间,并在后续的密封钢圈试压期间一次性保压通过。

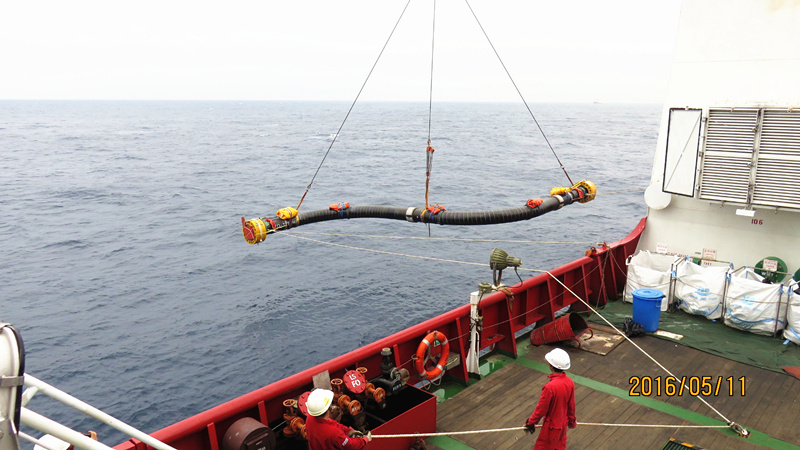

膨胀弯的测量和安装:

    在数天内高效地完成香港和崖城侧阀组的下放和安装后我方项目组也迎来了崖城13-1维修项目的最后一道堡垒-尺寸大,长度短,两端无柔性膨胀弯的测量和安装。由于中海油湛江分公司在修复安装中已经预设香港和崖城两个阀组的下放位置,而且海管本身也是大尺寸28寸,这注定了本项目的膨胀弯将国内有史以来最高难度封闭段测量和安装。精准的膨胀弯测量长和角度直接关系到崖城项目是否能提前投产任何一个角度和长度的错误都可能浪费掉造价上百万的膨胀弯



  作业前项目组每个人都绷紧神经积极出谋划策,潜水总监组织和安排人员专门如此高难度的膨胀弯制定了测量和安装的水下步骤,潜水监督利用班次后的时间加班加点地对舱内的潜水员进行一遍又一遍的测量要点讲解和注意事项。在膨胀弯测量时,我方潜水员坚决做到每一测量环节按照程序执行,每一个步骤动作都相互检查和确认,每一次的读数多次读数取平局值每一遍的路由检查都确保没有受外力的影响等一系列措辞,保证了后续膨胀弯安装的顺利进行

  2016年5月14日,潜水员水下传来手摇泵压力表测压无泄漏,在船级社第三方人员完成见证和项目组终于露出了久违的笑容标志着我方项目组终于攻克崖城13-1项目要求精度最高的难题。有史以来难度最高的膨胀弯我方项目组充分的准备下顺利完成。

  随着膨胀弯干燥惰化和后续成功保压,潜水员随后完全打开的崖城侧新阀组撬内28寸球阀,于5月15日19:38,崖城13-1海上平台至香港的海底管线具备复产条件5月15日21:30,停产了逾70天的崖城至香港28寸天然气管线重新投入生产。



崖城13-1气田维修项目阶段性总结:

  首先,作业团队的优秀专业素养及勇于拼搏的精神难能可贵。在短短的两个多月我们实现带压开孔机导向栏的下放封堵机的激活阀组下放安装最后的膨胀弯测量和安装项项技术难题;为实现项目预定复产目标,生命支持监督统筹安排人员,使用最少潜水员保证了长达3个多月的作业,大大保证了甲方的利益项目的有序进行;为实现项目预定复产目标,德润青华饱和潜水作业系统和队伍已在海上连续作业90多个日夜而没有产生持续待机,而较耗费时间的维保工作都统一安排在甲方吊人货期间进行体现出我方饱和潜水的完善和明晰的文件体系,极高的设备正常运转率直接保证了项目效率持久性。

  其次,公司整体的项目管理能力出色,并且不断提升。从施工方案的准备,到现场施工的积极出谋划策,到优秀的风险防控,再到顺畅的后勤补给,各个环节的默契配合才保证了项目的顺利进行。

  崖城项目作为一个综合性的大项目,具有技术难度大、作业内容多、作业周期长等特点。在周声结项目经理领导的崖城13-1气田海管维修作业项目组的统筹领导下,项目从方案讨论,到施工前期准备,再到现场施工各个环节始终高效有序运转,为项目的成功提供了良好的保障。

  而在深圳海油工程水下技术有限公司高原副总和崔宁项目经理领导的崖城项目组的精心组织下,崖城项目制定了非常详细且周全的施工方案,并对现场施工及后勤保障做了精心的安排,这为项目的顺利实施打下了良好的基础。业主卓越的项目组织也为我司的项目管理树立了良好的榜样。

  作为本次项目的饱和潜水分包商,我司按要求顺利完成了到目前为止的作业任务,也收获了宝贵的作业经验,在这持续作业八十余天的时间里,项目的每一个阶段性成功都给我们的队伍带来了极大的信心,整个作业团队时刻保持斗志昂扬。在后续的作业中,我们将会一如既往地秉承零职业病、零事故、零污染、零容忍的QHSE管理理念,继续提供安全、高效、高质量的作业,力争获得崖城项目的完美收官。 (黄广俊/文  陈小强/图)
